做為

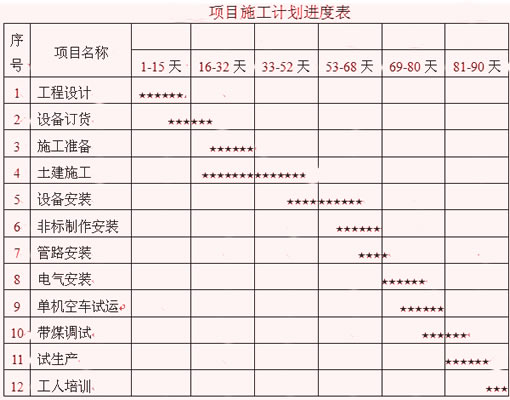

大型煤泥烘干機系統專業服務商,東鼎干燥積累了豐富的項目施工經驗,可以業主提供系統工藝制定、設備整體選型配置、設備制作、安裝售后系統化服務,減少中間環節,使項目高效推進,大型煤泥烘干項目一般施工周期在3個月左右,為了合理、均衡地施工,使人力和物力、時間和空間等有機的結合起來,確保施工有條不紊地進行,避免造成施工混亂,導致效率和經濟效益降低,施工綜合進度安排因遵循以下原則:
1、先準備后施工;
2、土建工程先地下后地上、先地面后空中,主要地下工程一次施工的原則;
3、先土建后安裝再調適的順序進行施工安排;
4、先主體工程后輔助工程、附屬工程;
5、注意季節性對施工的影響;
6、安排工程施工進度計劃時,一方面考慮本工程的進度,另一方面考慮不影響洗煤企業、電廠原有系統正常生產運行。
東鼎干燥為您提供專業的煤泥烘干機、
褐煤烘干機系統化解決方案,實施交鑰匙工程項目。咨詢熱線:400-622-0002
